探討坡屋面水泥瓦與成品檐溝組合體系施工質量的控制

點擊數:34862022-03-25 09:52:08 來源: 中國建筑知識倉庫

新聞?wù)?摘要:隨著社會(huì )的發展,科學技術的進步及人們欣賞水平的不斷提高,坡屋面與成平檐溝的組合形式越來越多的受到人們的歡迎。但是坡屋面與成品檐溝結合點細部防水的處理、瓦屋面的鋪設,成為了此形式的施工重點環節;施工過程中采取有效的質量通病控制和預防措施,成品施工質量得到有效提高。

       1、工程概況
  青島工人溫泉療養院項目位于即墨區芭東路以西,溫泉路以北,總建筑面積34572.41m2,其中地上建筑面積約18352.00m2,地下建筑面積16220.41m2。包括4#、10#及地下車庫;地下車庫一、二層為停車庫、設備用房、人防區等,主樓位置地下一、二層為設備、功能用房、辦公區等,10#樓首層為室外泡池區,更衣室,衛生間、配電區等,二、三層為客房,4#樓全部為客房。10#北側為房車區域,配備固定式房車46輛。
  本項目坡屋面建筑做法如下:
  1、成品塊瓦(水泥瓦)
  2、掛瓦條30x30,中距按照瓦規格
  3、順水條40x20,中距500
  4、35厚C20細石混凝土找平層,內配4雙向間距100x100鋼筋網與10鋼筋綁扎
  5、擠塑聚苯板保溫層
  6、4厚高聚物改性瀝青SBS防水層一道
  7、20厚1:2.5水泥砂漿找平層

  現澆鋼筋混凝土屋面板。板內預埋錨筋10@900x900深入持釘層25mm


  2、坡屋面結構板施工質量控制
  1、模板及支撐系統
  模板工程是保證坡屋面砼施工質量,加快屋面施工進度的關鍵環節之一,因此,結合本工程坡屋面的特點、規模,選擇適宜的模板及支撐體系,是坡屋面模板工程施工必須考慮的主要因素。模板及其支撐體系必須具有一定的強度、剛度和穩定性,能可靠承受新澆筑砼的自重、側壓力及施工過程中所產生的荷載。
  本屋面板底模采用厚12mm,板面平整,無翹曲變形、干裂脫層現象的高強竹膠合板。支撐體系采用無嚴重腐蝕、破裂、翹曲變形、80×50mm的木枋和無嚴重銹蝕、彎曲、壓扁及裂縫等質量缺陷的Ф48×3.5mm國標鋼管及配套扣件。
  坡屋面底模支撐搭設滿堂紅腳手架,立桿縱橫間距為900x900mm,水平桿步距為1.5m,并在離地150㎜設掃地桿一道,在緊靠現澆屋面板底模沿屋面坡度方向加設橫桿一道,以使支撐系統形成井字架結構。安裝支架立桿前,按施工規范要求設置了50mm×200mm通長墊木。
  在搭設滿堂紅腳手架前,根據電腦模擬放線得出的轉折點、梁位置及標高進行拉線分別設置一排腳手架,然后以此為基準點搭設屋面板的底模,在確定其每個轉折坡度均準確無誤后,再在其間按上述要求設置滿堂紅腳手架。由于屋面結構坡度較大,為確保底模的穩固,于板底模腳手架支撐部位,沿坡屋面底模設水平桿一道,模板的頂撐緊固采用木楔頂緊加固。
  2、鋼筋工程
  本工程的鋼筋加工均在加工棚中完成,鋼筋的加工嚴格按設計施工藍圖及國家規范要求進行加工制作。由于屋面板的鋼筋通長,而屋面又需起折,因此,鋼筋在每個轉折處均要在加工棚中用冷彎機按設計角度完成,以保證其結構在轉折處的斷面尺寸。鋼筋的運輸根據現場施工的實際情況,采用人力運輸至綁扎點。鋼筋的綁扎符合設計要求及國家的驗收規范要求,主要注意保護層厚度和板筋的有效高度,加強鋼筋網整體穩定性和抗踩踏能力。在雙層鋼筋網之間增設Ф10馬凳筋與上、下層鋼筋采用點焊連接,間距600mm×600mm。注意陽角及屋脊處受剛度較大的梁的約束,混凝土在溫差和應力作用下極易產生裂縫。鋼筋彎折角度,特別是陰角處的要調整好。在屋面鋼筋綁扎后,采用同標號混凝土小墊塊將鋼筋撐起,避免澆混凝土后露筋。且在屋脊梁的位置按屋脊的方向每隔1.5m加設一根高于屋脊的鋼筋彎鉤,以便在屋面砼的澆筑以及屋面防水的施工中系安全帶。
  3、混凝土工程
  屋面滲漏主要是由于混凝土干縮變形、自身體積變形和溫度變形產生裂縫引起的,所以首先要控制好混凝土的一系列指標和澆筑質量。針對坡屋面板厚較小,鋼筋較密的特點,采用10-20mm碎石有利于振搗密實。采用M=2.8的中粗砂,對比M=2.3的中粗砂可減少用水量20-25kg/m3,從而避免混凝土的水灰比過大。采用摻合粉煤灰的水泥,既可降低水泥用量,又可改善混凝土的工作性、降低水化熱,還可調節混凝土的硬化過程,使混凝土更加密實,強度更高,耐久性更好。澆筑時,以斜屋檐為起點,以1500mm寬自下而上逐層澆筑。對于部分采用雙層模板的45°坡屋面,面層模板部分封閉,寬度控制在1000mm左右,預留寬600mm的混凝土澆筑槽,以便下料及振搗。在面層模板口設置活動擋板,避免澆筑時骨料滑落。澆筑完一層后即可安裝上一層面層模板。采用小型振動棒斜插入混凝土中進行振搗,并配合人工使用鋼筋插釬進行插搗,用木或橡膠榔頭擊實。澆筑完成后要及時收頭。坡屋面板與突出屋面排風井等的交接處,和坡屋面板的轉角處至少要二三次以上振搗,隨振隨添加混凝土并拍實。
  4、養護
  混凝土屋面板在配比、原材料、振搗控制嚴格的情況下,仍出現混凝土強度不足、產生裂縫的情況,多為養護時間不足、養護不到位所致。據有關測試結果表明,全濕養護28天: 全濕養護3天:空氣中養護28d,混凝土硬化前收縮率比硬化的收縮率大10-30倍,可見養護的重要。為使混凝土早期盡可能減少收縮,避免表面水分蒸發過快,及產生較大收縮的同時受到內部約束而易開裂,要用棉氈覆蓋在坡屋面板上全濕養護15h以上,并進行溫度監控。
  3 、坡屋面防水施工質量控制

  1、涂刷基層處理劑:用長把排刷把冷底子油涂刷在干凈干燥的基層表面上,復雜部位用油漆刷刷涂,要求不露白,涂刷均勻。干燥4h以上至不粘腳后方可進行下道工序。

       2、附加層施工:對所有的陰陽角部位、立面墻與平面交接處、設備基礎轉交部位等做附加層處理,附加層單邊寬度不小于為250mm。
  3、卷材試鋪定位:在基層上彈出基準線,把卷材試鋪定位。將卷材順長方向進行配置,使卷材長向與排水方向垂直,卷材搭接要順流水坡方向,不應成逆向,先鋪設排水比較集中的部位(如排水溝等處),按標高由低向高的順序鋪設。如下圖所示。

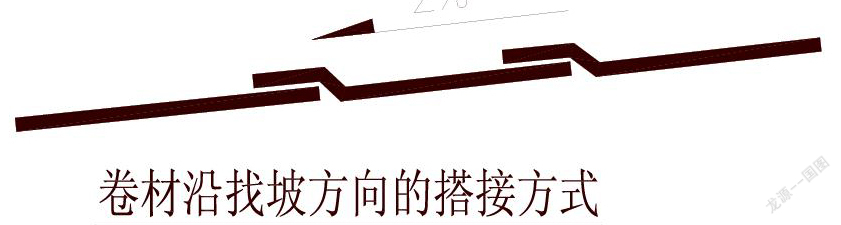

  圖2.3-1卷材搭接
  4、卷材鋪貼:用高壓噴燈與卷材和基層的夾角處均勻加熱,待卷材表面融化后把成卷的改性卷材向前滾鋪使其粘結在基層表面上。在鋪平面與立面相連的卷材,應先鋪貼平面,然后由下向上鋪貼,并使卷材緊貼陰角,不應空鼓。立面墻上防水層應滿粘。卷材接縫處輥壓密實,粘結牢固。
  5、陰陽角:陰陽角處的基層處理后,先鋪一層卷材附加層,附加層卷材要剪成下圖所示形狀,鋪貼時要滿粘在基層上。
  4、坡屋面水泥瓦施工質量控制
  1、排瓦彈線
  1)豎直方向根據主瓦尺寸以及各部位所使用型號瓦的尺寸,上下瓦片的搭接長度最小應為50mm的規定,從而確定瓦的覆蓋長度。然后從下往上沿著垂直于檐口方向按照覆蓋長度開始排,上瓦壓下瓦,到屋脊處可裁瓦。
  2)對一般屋面而言水平方向先主瓦后右袖,只保證右翼為規則形狀。而對于典型的等腰多邊形屋面,水平方向由中間往兩側排,到脊瓦處裁瓦。
  3)一般主瓦采用“S”形,接縫開在瓦棱最高點而且搭接嚴密牢固,縫隙很小,形成“S”型接縫,不怕側風,雨水滴入接縫后進入水溝槽的水量極少,不會(huì )漏雨。
  2、綁扎鋼筋掛瓦條
  1)橫向由下往上間隔一片主瓦的間距進行綁扎,搭接位置錯開。
  2)豎向間距1m,需要于屋脊處預留鋼筋綁扎牢固(彎鉤綁扎連接)。
  3、綁銅絲、砂漿臥瓦
  1)每塊瓦都要求用18#的雙股銅絲固定。
  2)安裝時先用銅絲穿過瓦孔,然后用1:3的水泥砂漿均勻鋪貼在保護層上。屋脊瓦一定要采用粘結性水泥砂漿來加強牢固性。
  3)臥瓦時先將銅絲往上甩,待瓦壓實在砂漿上且固定以后,將銅絲綁扎在掛瓦條上。
  4)施工前還需要拉水平棉線,保證所掛瓦在水平一條線上。
  5)施工過程中應始終保持瓦面清潔干凈,隨時清理污染,嚴禁有砂漿等雜物滯留。
  4、細部處理
  1)對于尖頂的屋脊、檐口等部位瓦縫一定要采用麻刀灰壓實抹平,能起到防止滲水的作用,更重要的是保證沒有側風進入瓦片下面,防止給風力形成一個較大的受力面。
  2)對于一般坡屋面陰角無法使用溝瓦的部位,要做水泥砂漿排水溝。當溝兩側瓦鋪設完畢后,瓦縫也封堵好之后。需做找平層,增加一道放水層,后做保護層抹平。
  3)斜屋面待瓦全部鋪貼完畢后,瓦縫也封堵好之后,要在水泥砂漿上涂刷同樣顏色的外墻涂料。
  5、成品檐溝施工質量控制
  1、成品檐溝根據二次深化設計圖紙在工廠預加工,深化圖紙經設計院審核簽字后方可作為正式圖紙使用;
  2、成品檐溝主龍骨是施工的主要內容,主要控制點為龍骨的標高控制、龍骨預埋件及焊接施工質量控制;
  3、鋼龍骨施工完畢后,進行鋁板鋪設,鋁板鋪設主要控制點位鋁板與龍骨的連接,鋁板與結構墻面的固定,一般采用鋼釘固定,保證鋁板固定后不翹邊,為卷材搭接提供工作面。
  4、鋁板固定完畢后,鋁板與鋁板的打膠是關鍵,這涉及到后期滲水問題。施工過程中成品保護也需要關注,人為踩踏容易將連接部位密封膠開裂。
  5、在粘貼防水卷材時注意施工人員在操作時對鋁板連接部位的踩踏,此處容易被破壞開裂。
  6、成品檐溝與坡屋面細部節點防水處理施工質量控制
  1、成品檐溝與坡屋面交接處防水處理對于最終的防水效果起到了至關重要的作用;此處也是施工中的難點和薄弱點;
  2、依據設計圖紙,結合現場施工情況,借鑒其他項目成功經驗,項目對此處施工節點做如下施工安排:
  1)坡屋面防水施工完畢后在屋檐部位防水伸出屋檐200mm,作后期搭接使用;
  2)成品檐溝施工過程中對鋁板搭接縫部位及靠墻鋁板做好固定處理,防止出現翹邊現象,密封膠施打均勻;
  3)屋面檐溝龍骨及鋁板施工完畢后,將預留出的防水卷材粘貼在成品檐溝鋁板上,保證坡屋面雨水及屋面瓦下的滲水全部流入成品檐溝內,確保雨水不會(huì )進入防水層以下及保溫墻體內部。
  7 結語
  本文介紹了青島工人溫泉療養院項目成品檐溝與坡屋面體系施工質量控制措施,并作詳細說明;通過本文,可對類似項目提供一個施工參考,確保成品檐溝體系與坡屋面施工質量得到保障,不出現根部結點滲水等質量通病的問題。
